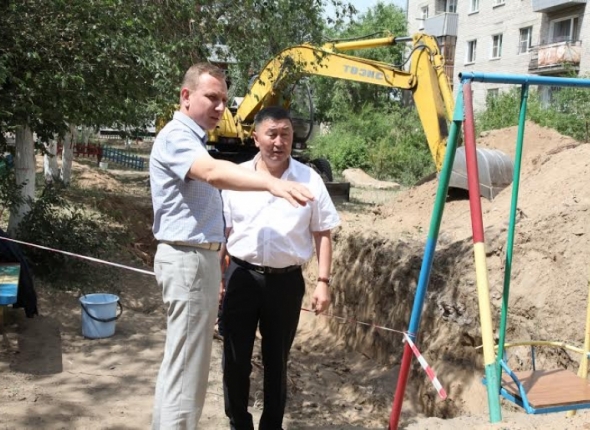

28 июня 2016. Депутаты ознакомились с ходом подготовки к отопительному сезону и побывали на объектах теплосетевого комплекса по ул. Солнечной и ул. Павлова. На подготовку теплосетевого комплекса предусмотрено 232 156,07 тысяч рублей, сообщает ИА UlanMedia.
Особый интерес у народных избранников вызвали вопросы, связанные с недопущением и устранением последствий аварий: возможно ли исключить гидроудары, повысить скорость восстановительных работ, когда будет отремонтировано асфальтовое покрытие там, где проводились эти работы и другое.
"На сегодняшний день работы по подготовке тепловых сетей ведутся на восьми участках, протяженностью 1878 метров. Капитальный ремонт выполнен на 14 участках, протяженностью 2604 метров, что составляет 27,7 % запланированного объема. На подготовку теплосетевого комплекса предусмотрено 232 156,07 тысяч рублей. В 2015 году на подготовку было использовано 193,9 млн рублей", — рассказал заместитель руководителя Администрации города Улан-Удэ, председатель Комитета городского хозяйства Алексей Хандархаев.
По тепловым сетям и котельному комплексу запланированы:
Капитальный ремонт, техническое перевооружение тепловых сетей на 42 участках, протяженностью 9404 метров на сумму 70 740,6 тысяч рублей, из них:
Капитальный ремонт котельного комплекса на сумму 43 820,50 тысяч рублей:
В 2016 году протяженность ремонтируемых участков составляет 9,404 км, что на 12 % больше, показателей 2015 года (в 2015 году — 8,357 км.).
